保安全保质量保进度 为大亚湾高质量发展赋能 佛山地铁三号线场段全部完成送电节点

发布时间:2022-04-20 作者:张澜 来源: 字号:

2022年4月13日,佛山地铁三号线北滘停车场送电成功。至此,咨询公司监理的佛山地铁三号线场段全部完成送电节点。

作为“粤港澳大湾区”城市群“互联互通”规划线网中的重要地铁线路,佛山地铁3号线意义重大。建成后,市民从顺德学院站/科技学院站出发,一小时即可到达广州机场、半小时进入佛山中心城区、一小时通达广佛核心区。

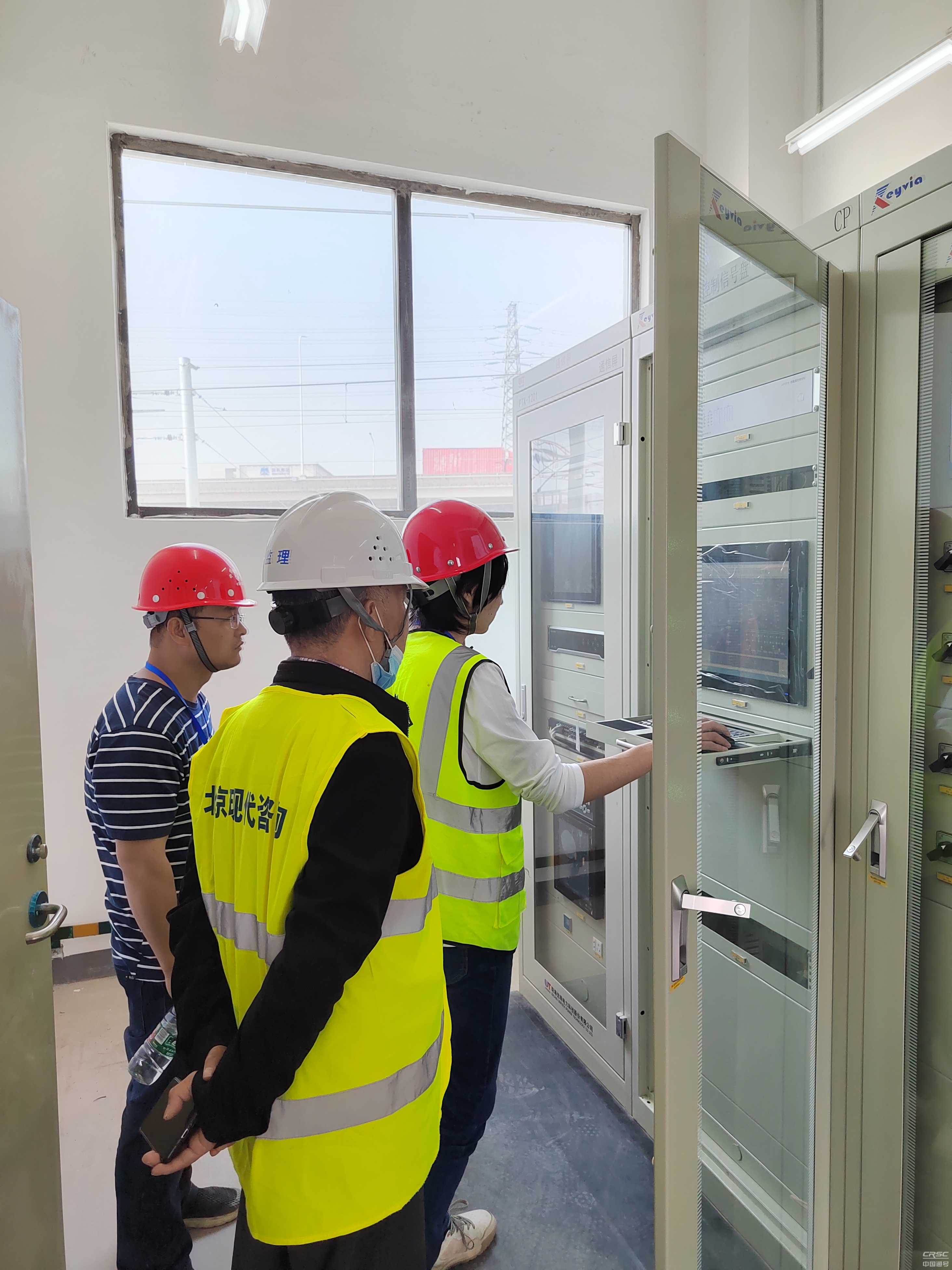

4月13日,佛山地铁三号线北滘停车场送电成功

情系大亚湾,重点工程用心建。北滘停车场派出所子单位工程共分为5个分部,16个子分部,82个分项工程。咨询公司在监理中坚守诚信、守法、公正、科学原则,狠抓事前控制,严把事中控制,强化事后控制,累计下发121份监理工程师通知单,督促施工单位对质量、安全隐患及时整改,保障了工程无质量事故、安全事故发生。

3月18日,北滘停车场短轨通

人勤春来早,奋进正当时。进入2022年以来,监理项目部以“开年就冲刺,起步就快跑,全程不懈怠”的拼劲闯劲,多次召开送电方案审查会议,下发工作联系单,督促施工单位按照施工现场的进展,合理安排工序,确保工程建设按计划顺利推进。2022年2月28日,佛山地铁三号线狮山车辆段送电成功;3月3日逢沙停车场送电成功;3月18日北滘停车场短轨通;3月30日,组织逢沙停车场检修库分部验收;4月2日,组织逢沙停车场专用通信、信号及综合监控系统分部验收;4月10日,组织北滘停车场门禁、公安通信系统分部验收。

咨询公司将全力以赴,大干、快干,确保佛山地铁三号线首通段2022年底开通初期运营!
